Buscan actualizar cronograma ejecutivo de parque solar de Tuinucú

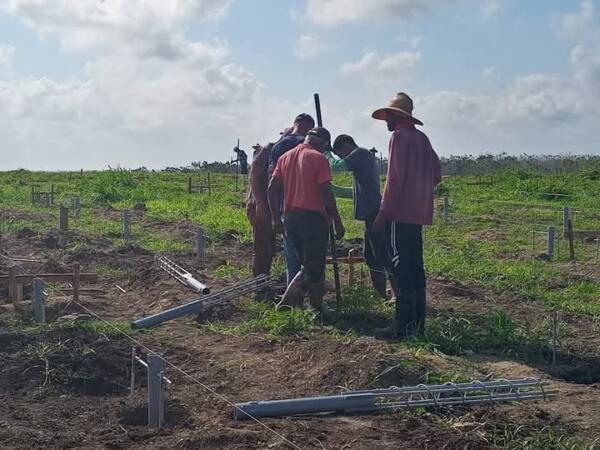

El parque solar fotovoltaico de Tuinucú se encuentra en la etapa de barrenación y hormigonado de Pilarotes, con un avance cercano al 40% en la fundición de los primeros y más de la mitad en la excavación.
El ingeniero civil y jefe de la obra, Juan García Núñez, explicó que la barrenación presenta un retraso de aproximadamente mes y medio debido a la dureza del terreno, lo que obligó a incorporar maquinaria especializada para acelerar los trabajos.
“O sea, en todos los campos tenemos un poquito de barrenado, pero no tenemos concluido ninguno, hasta ahora que se incorporaron los martillos”.
En la construcción participan las empresas Cubisa, encargadas de la barrenación, y la de construcción y montaje de Sancti Spiritus.
A pesar de los contratiempos, el cronograma mantiene la fecha de conclusión para fines de agosto. La logística, suministro de combustible y equipamiento están garantizados.
