Avanza a buen ritmo ejecución de parque fotovoltaico de Tuinucú

Avanza a buen ritmo ejecución de parque fotovoltaico de Tuinucú

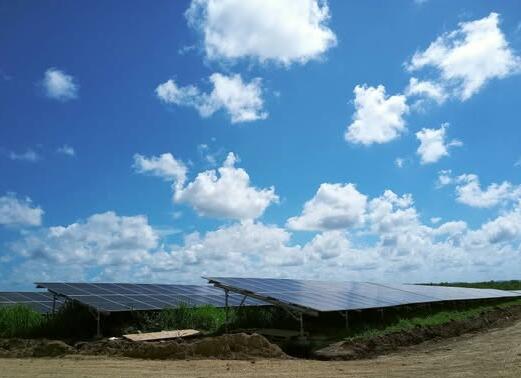

Con más de la mitad de los paneles solares ya instalados, el parque fotovoltaico del municipio espirituano de Taguasco avanza a buen ritmo para inyectar 21.8 megawatts al Sistema Eléctrico Nacional en la primera quincena de septiembre, convirtiéndose en el segundo de tres con esta capacidad generadora que se construyen este año en la provincia espirituana.

De acuerdo con Yusley Sánchez Santana, jefe del referido proyecto, los trabajadores concentran esfuerzos en seis de los siete inversores del parque, mientras enfrentan la barrenación de más de dos mil 200 huecos pendientes en el inversor número 4.

“Debemos dirigir hacía allí los esfuerzos principales de las cuatro máquinas barrenadoras que tenemos de Cubiza dentro de la obra. Hay un nivel importante también ya de cableado de media tensión, la maya tierra, el alumbrado público dentro del parque, que ya en estos momentos se encuentra incluso tapado alrededor de 4 o 5 kilómetros”.

Según Sánchez Santana, las labores se intensificarán en lo que resta de semana.

“Andamos ya por una cifra de alrededor del 50 por ciento, debemos esta semana subir un poquito más y quizás estar hablando dentro de unos días del 70-75 por ciento del montaje de mesas y paneles. Aquí tenemos una fuerza especializada del MICOM, perteneciente a la provincia de Cienfuegos, que tuvo la experiencia en el parque de Cabaiguán, se nos incorporó recientemente. Están montando en estos momentos lo que es mes y paneles del inversor número 3. Son muchachos muy trabajadores, fue una experiencia muy buena en Cabaiguán y creo que aquí también lo está haciendo él en este inversor.

El jefe de inversión del parque solar de Tuinucú reconoció el esfuerzo de los más de 800 trabajadores que hoy laboran en jornadas de 10 horas.

“Ayer hubo una brigada del MICOM que montó en media jornada 30 mesas, 100 por ciento con todos los aditamentos, las vigas, los tensores, todo, la tornillería que lleva una mesa, creo que eso es algo meritorio.

“Eso se le reconoció aquí en la reunión que tuvo el MICOM con todos los trabajadores, también se hacía alusión en las redes sociales, eso prácticamente es un esfuerzo extraordinario que una brigada de 8 o 10 hombres pueda montar 30 mesas en media jornada de trabajo”.

Con la meta de concluir el montaje del 75 por ciento de los paneles esta semana, el parque solar de Taguasco se perfila para conectarse al sistema eléctrico nacional en la primera quincena de septiembre, sumándose al ya operativo de Cabaiguán.

No te pierdas nada. Únete al canal en WhatsApp de  Radio Sancti Spíritus.

#

Noticia,  Economía,  En Audio,  Sancti Spíritus ,  ,  ,
